2015年(平成27年)に太陽光を全量契約した方から
全量配線を余剰配線にしてほしい
という依頼が入りました。
2012年(平成24年)に全量契約した方であれば
地域によってはまだ売電単価の方が高い現状
です。
しかし、2013年(平成25年)以降に全量契約した方にとっては今回の電気代アップにより、
売電単価よりも買電単価の方が高いという問題
に直面することとなりました。
今回は全量売電と余剰売電の違いについて解説しつつ、どのような対策を取ればいいのかをお伝えしていきます。
じゃ、レッツゴー!
太陽光の売電方法は2種類ある
ここ最近は売電単価よりも買電単価の方が高く、
発電した電気は自家消費したい
と考える方がほとんどです。
FIT制度が始まった当初は買電単価よりも売電単価の方が高かったので、
発電した電気は売電に回す
という考え方が一般的でした。
現在は自家消費をメインにするため、
屋根面積が広くても自家消費分しか太陽光パネルを載せない
という考え方が定着しています。
FIT制度が始まった2012年は限られた屋根面にどれだけ多く太陽光パネルを載せて、どれだけ多く売電量を増やすかに重きが置かれていました。
そのため、
屋根面の端から端まで設置されている方が多い印象
でした。
稀に
屋根面から太陽光パネルがはみ出している
設計を見かけますが、これは設置基準を無視しています。
設置後にメーカーからの保証が下りないため、このような提案を販売店から受けた場合には一旦検討すると伝えて帰ってもらってください。
話がそれましたが太陽光の売電は
■余剰:自家消費して余った電気を売る(10年契約)
■全量:発電した電気をすべて売る(20年契約)
の2つ方法が存在します。
どのお家でも2択用意されているわけではありません。
個人住宅の場合、余剰配線が一般的です。
太陽光パネルとパワコンの容量を比較して、
低い方の数値が9.9kW未満の場合は余剰売電
となります。
電気の流れは下記の通りです。
①発電した電気を自宅で使う
②使いきれなくて余った分を電力会社に売る
反対に太陽光パネルとパワコンの容量を比較して、低い方の数値が10kW以上の場合は
余剰売電と全量売電の2択
から選べます
全量売電の場合の電気の流れは下記の通りです。
①発電した電気は自家消費に回ることなくすべて売電
※自家消費分はすべて電力会社から購入する必要あり
10kW以上の設置をしていても余剰配線にすることはできます。今一度どのような配線方法で太陽光が設置されているのか確認をしてみるのもいいと思います。
全量売電(配線)にしていても非常用コンセントは使えるので停電時には有効活用できます。

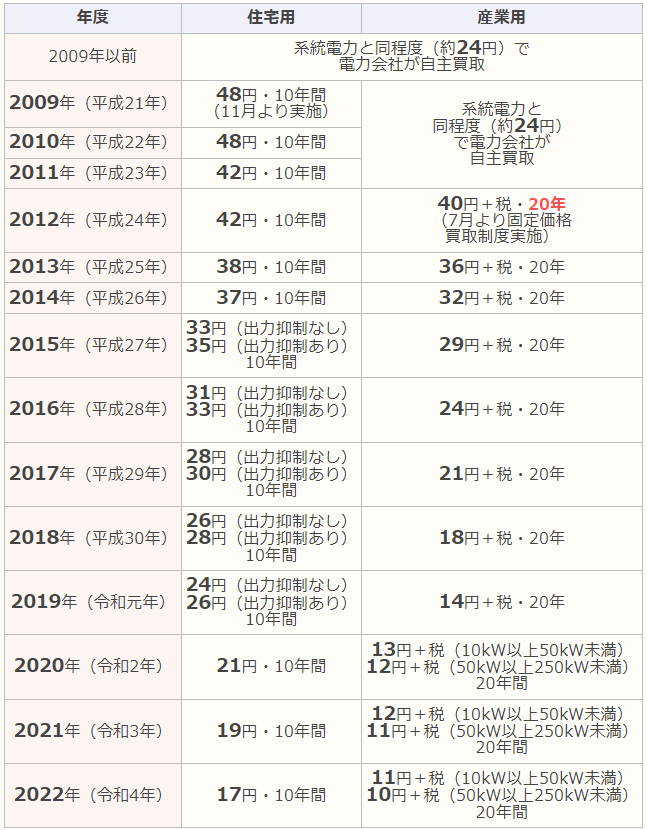

2012年(平成24年)に全量契約をしたのであればまだ売電の方が有利(地域による)
2012年(平成24年)に全量売電を始めた方であれば、
2032年(令和14年)まで売電単価40円+税
となります。この場合、

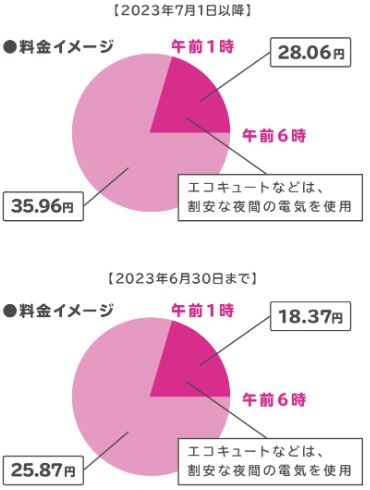

■東京電力のスマートライフプランを契約している場合:昼間単価35.96円 ※税・再エネ促進賦課金は除く

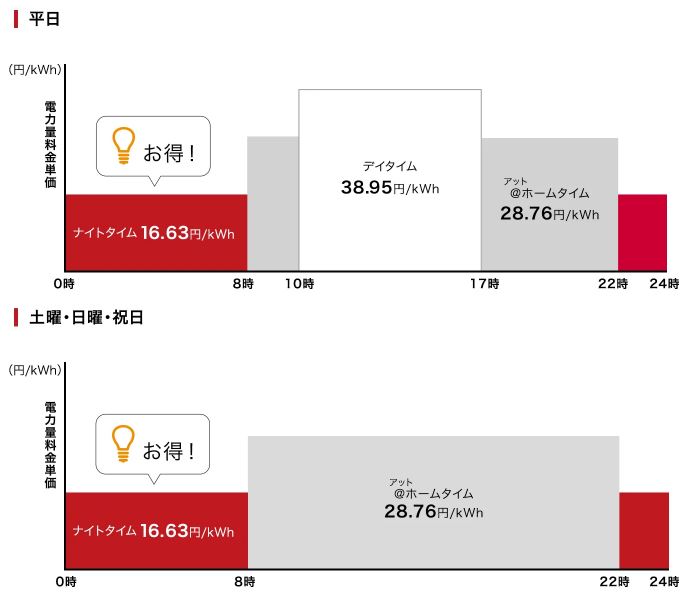

■中部電力のスマートライフプランを契約している場合:平日の昼間単価(デイタイム)38.95円 ※税・再エネ促進賦課金は除く
であるため、まだ売電単価の方が高い現状です。
しかし、2013年(平成25年)に全量売電を始めた方の場合、
2033年(令和15年)まで売電単価36円+税
となります。
この場合、
■東京電力のスマートライフプランを契約している場合:売電の方が0.04円高い ※税・再エネ促進賦課金は除く
■中部電力のスマートライフプランを契約している場合:買電の方が2.95円高い ※税・再エネ促進賦課金は除く
となります。中部電力のスマートライフプランを契約している場合については
既に不利な現状
を迎えています。
今回は東京電力と中部電力のスマートライフプランをピックアップしていますが、他の電力会社についても電気代が高騰しています。
売電単価よりも買電単価の方が高い場合は配線の張り替え工事が必要
■余剰配線の場合:電力メーターを経由しているので電気代の削減が可能
■全量配線の場合:電力メーカーを経由していないので電気代の削減が不可能
現状は上記となっています。
余剰配線であれば発電した電気を自家消費して余った電気が売電に回ります。売電に回る部分を蓄電池に溜めて、
太陽が出ていない時間帯の電気購入に充てることが可能
です。
しかし、
全量配線に関してはそもそも自家消費できる配線になっていない
ため、
太陽光配線の張り替え工事を行う必要
があります。
配線工事についても
太陽光を設置した会社に相談する
のが一番手っ取り早いです。
販売店が既に倒産してしまったという場合は、太陽光の見積もり比較サイトで問い合わせをすることをおすすめします。
張り替え工事自体は約10万円前後でできます。
しかし、張り替え工事をしたら完了というわけではありません。別途、
電気の引込用メーターの導入と取り付け
をする必要があります。この引込用メーターに関しては管轄している電力会社が受付窓口です。
こちらに支払う費用も約10万円ほどありますので、トータルすると約20万円は必要です。
2014年(平成26年)以降に太陽光を全量で契約した方については不利な現状を迎えている方が多いと思います。電気代の高騰に歯止めをかけるためにも早めの行動が無難です。
